(仮称)北部学校給食センター整備・運営事業 工事状況について
工事スケジュール(予定)
- 令和7年
7月中旬:工作物等の除却開始、工事着手に向けた準備作業開始
8月下旬:学校給食センター工事着手
8月下旬:杭工事
9月中旬:基礎工事 - 令和8年
1月下旬:1階・2階鉄骨工事、躯体工事
4月上旬:外部仕上工事、外構・植栽工事
9月末:学校給食センター工事完了
工事状況

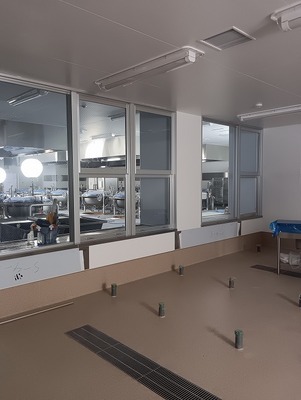

揚物・焼物・蒸し物調理を行う調理室の施工状況です。

この後、調理機器の据え付けが行われることになります。

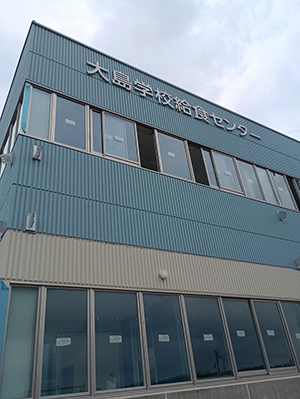

建物外壁に施設名「大島学校給食センター」の取付が完了しました。

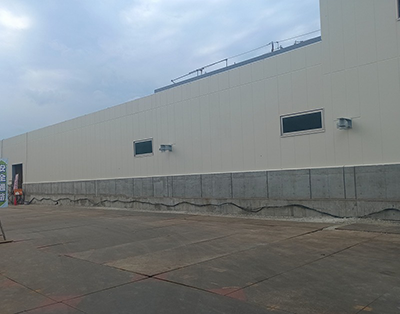

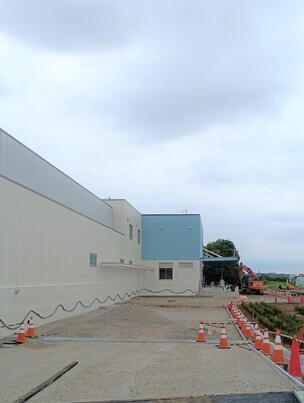

外壁の塗装が概ね完了したところです。

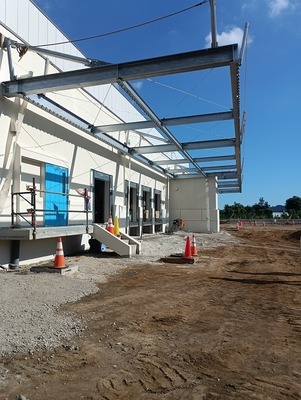

建物の手前では玄関につながるスロープを施工しています。

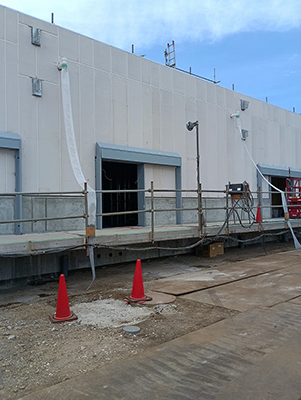

外壁・窓の取付が完了したところです。

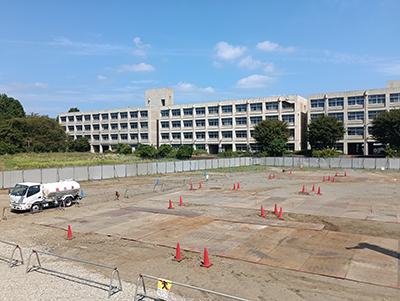

建物の建設作業と並行し、外周部の作業も始まっています。

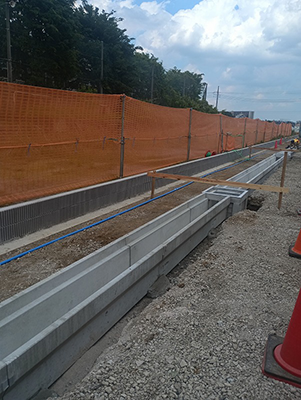

敷地外周部に側溝を整備しているところです。

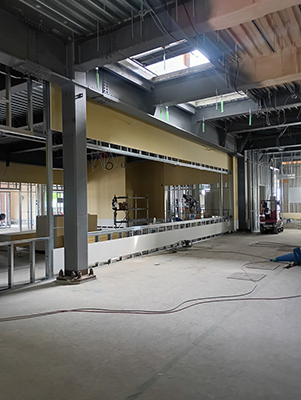

内部では、各部屋を仕切る壁をつくる作業が進められています。
壁の大きな開口は、食材の受渡に使用するカウンターやサッシを取付ける部分になります。

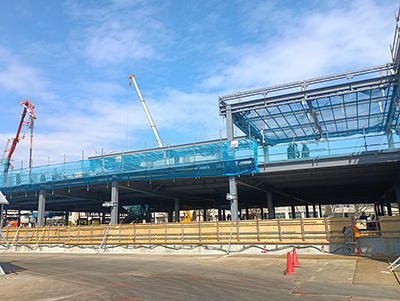

柱や梁の組立作業が完了し、コンクリートで2階の床をつくる作業が進められています。
左奥の重機は、ミキサー車からコンクリートを圧送するポンプ車です。

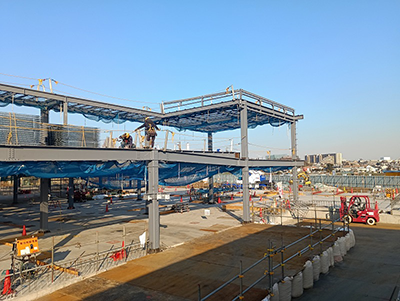

1階、2階の柱や梁などの組立作業が進められ、ついに、建物の大きさが確認できるところとなりました。
着々と建設が進む工事現場の周囲には大島小学校(3年生)の作品を掲示しています。

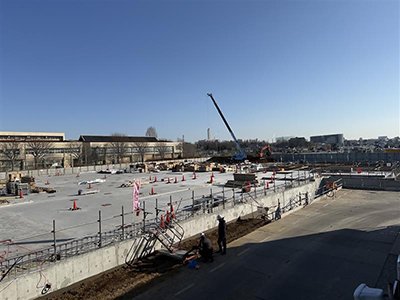

1階の床(躯体)が完成したところです。
1階の床工事が進行中です。
コンクリートの施工に向け、後方は鉄筋の敷設が概ね完了、前方はこのあと鉄筋の敷設が行われます。
基礎部分と1階の床となる部分の工事が同時に進められています。

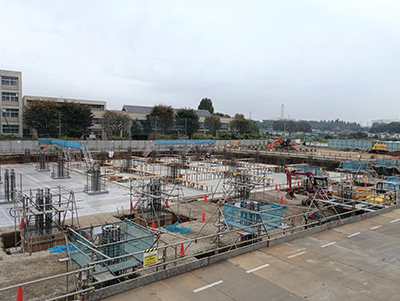

先月の掘削に続き、建物の基礎に関連する工事が進行中です。
現在は基礎に関連する工事のうち、コンクリートの施工を進めているところです。

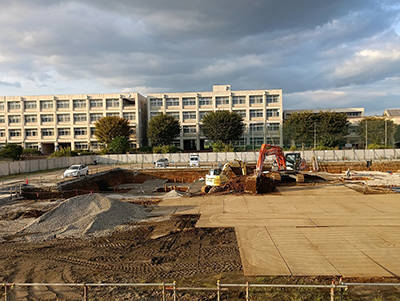

建物の基礎に関連する工事のため掘削を進めているところです。

杭の施工が完了した状態です。
建物を支える杭基礎を施工している様子です。

学校給食センター整備用地を撮影したものです。
令和5年3月末まで、県立相模原総合高等学校のグラウンドとして使用されていました。
関連ページ
このページについて、ご意見をお聞かせください
このページに関するお問い合わせ
学校給食課
住所:〒252-5277 中央区中央2-11-15 市役所第2別館5階
電話:042-769-8283(学校給食運営班)
電話:042-707-7084(給食経理班)
電話:042-851-3236(中学校全員喫食推進班)
ファクス:042-758-9036
学校給食課へのメールでのお問い合わせ専用フォーム
